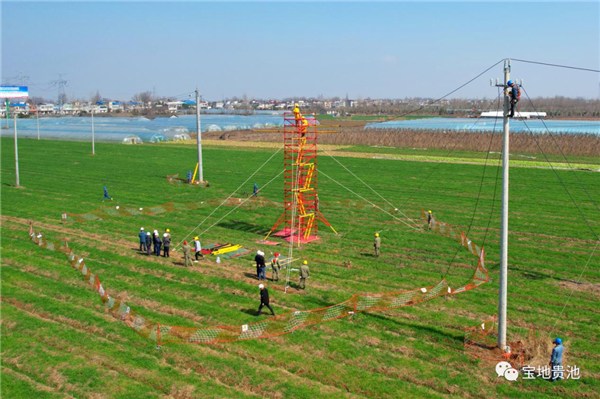

2月15日,在秋江街道下洲圩的一处麦田里,国网池州市贵池区供电公司带电作业班在高岭变电站10千伏驻驾121线路30号至31号杆之间搭设绝缘脚手架,对带电导线进行绝缘遮蔽,顺利完成上方跨越的高岭变10千伏白浙线专用线路导线展放工作,在保障国家重点工程项目建设的同时,也保证了当地2000余户居民、20余家企业用电“零影响”。

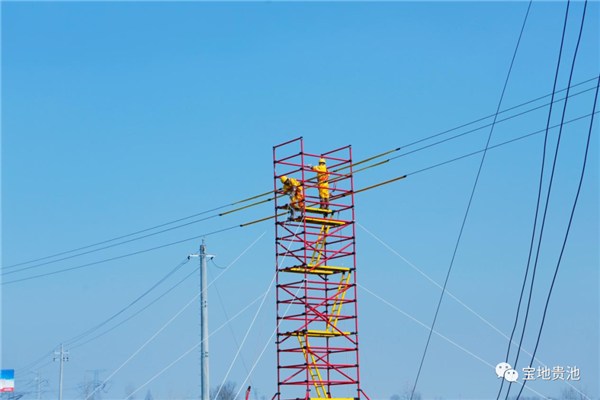

当日上午8时许,该公司带电作业班的8名成员来到施工现场。由于运输车辆无法直达作业地点,带电作业人员便用肩扛或手抬,用了1个小时左右时间,才将绝缘脚手架所有构件及其他带电作业工器具搬运到目的地。一切工作准备就绪,大家分工明确、井然有序、通力合作,分层搭建平台和爬梯、四周安装支撑和拉线……经过2个多小时的奋战,一座10米余高、安全且牢靠的绝缘脚手架终于成功搭建。只见两名“全身武装”的“小黄人”站到脚手架的顶端,将空中的3根10千伏带电导线用绝缘套管一一进行包裹,随后将脚手架再次升高到超过最高层导线1米左右的距离。“小黄人”在脚手架顶部挂好放线滑轮,将高岭变10千伏白浙线专用线路的三根导线逐相吊起,经过滑轮传送到新杆塔上收紧线工作人员手中。先中间、后两边,三根导线被一一收起,超过下层带电线路2米多。绝缘脚手架的使命圆满完成,高岭变10千伏白浙线专用线路顺利贯通。
高岭变10千伏白浙线专用线路是白鹤滩至浙江±800千伏特高压直流输电工程长江大跨越南岸塔的外接电源线路,主要为该塔提供照明、警示、电梯等用电。该专用线路的架设,将为白鹤滩至浙江±800千伏特高压直流输电工程长江大跨越南岸塔提供双电源保障。
据了解,±800千伏白鹤滩至浙江特高压输电工程长江大跨越南岸塔是目前世界上特高压塔身最高、技术最先进的345米交直流两用塔,跨江档距2354米,耐张段全长约3.5千米,这一工程跨越塔采用±800千伏(直流)和500千伏(交流)同塔架设,在国内特高压大跨越工程中尚属首次,导地线总量达达到38根线缆,约为常规直流大跨越工程的3倍,这项工程也被称为是白鹤滩至浙江特高压建设的“咽喉”工程,因此,该塔安全可靠的供电保障显得尤为重要。
“此次新建的高岭变10千伏白浙线专用线路跨越带电的公用线路,由于地处麦田,绝缘斗臂车不能到达作业现场,我们便首次采用了绝缘脚手架进行不停电作业,虽然操作起来相对费时费力,但是对于进一步拓宽不停电作业业务覆盖面,切实提升供电可靠性起到了有效的作用。”国网池州市贵池区供电公司运维检修部带电作业班班长肖志勤说。
下一步,国网池州市贵池区供电公司将始终坚持“不停电就是最好的服务”理念,全力推进不停电作业建设,探索符合贵池电网特点的创新管理体系,不断强化不停电作业的运维支撑,逐步实现“能带不停”、营商环境持续优化,为全力服务地方经济发展和全面推进乡村振兴贡献更大力量。
